  • 蒙象二期一分部新圩北互通H匝道桥第二联腹板乐成现浇
  • 宣布时间:2020-07-13 15:56:29  泉源:J9集团  点击数目:
  •        7月10日下昼6时20分,,,随着3台天泵发出的轰鸣声,,,长长的天泵“手臂”把混凝土运送到指定位置,,,这标记着蒙象二期一分部控制性工程新圩北互通跨入现浇阶段。。
          新圩北H匝道跨线桥共有2联,,,第1联共4跨,,,为32m+2×37m+32m现浇一连箱梁,,,箱梁顶板宽由9.25m转变至11m,,,梁高为2m;;;;第2联共4跨,,,为4×32m现浇一连箱梁,,,箱梁顶板宽为11m,,,梁高为1.8m。。 H匝道跨线桥横坡均为2%,,,箱梁为单箱双室箱梁。。H匝道第2联分2次浇筑,,,第一次浇筑砼用量约566m³,,,第二次浇筑砼用量约470m³。。
           为顺遂完成首座现浇一连箱梁的浇筑使命,,,项目部高度重视,,,整合资源、优化设置、提前策划,,,从职员、质料、装备、工艺、清静与情形等五个方面举行周全治理和控制。。一是项目部建设现浇向导小组,,,项目班子多次深入一线督查指导,,,各部分起劲联动,,,切实为劳务队做好现浇前期事情解决现实难题;;;;二是制订现浇方案,,,实时召开清静手艺交底及首件工程交底会,,,确定了混凝土浇筑顺序、坍落度、振捣、收面、凿毛、养护等一系列质量控制点,,,确保历程中严酷凭证手艺方案实验,,,提高整体现浇质量;;;;三是各部分各司其职,,,齐头并进,,,形成协力。。为包管此次现浇顺遂举行,,,物资装备部集中实力挪用20台罐车提供混凝土,,,3台泵车泵送混凝土,,,协调1#拌杂站(位于蒙山段)、2#拌杂站(位于荔浦段)同时供料,,,确;;;;炷猎怂褪凳;;;;试验室抽调专干实力到各拌杂站认真对混凝土质量全程把控,,,确;;;;炷燎泻舷纸揭;;;;清静治理部实时举行清静检查及手艺交底,,,确保现浇历程中清静可控,,,并协助做好应急准备;;;;工程手艺部做好现场施工指导及手艺交底,,,对可能造成的情形污染举行预防;;;;现场治理职员认真与劳务队做好相同,,,确保施工历程中职员匹配,,,响应配套齐全;;;;综合事务部全力做好后勤包管事情。。
           历经13个小时一连奋战,,,阻止7月11日上午7时,,,新圩北互通H匝道桥第二联腹板乐成现浇,,,为后续的现浇箱梁施工提供了名贵履历,,,有力增进新圩北互通整体建设,,,为项目的下一步整体推动涤讪坚实基础。。(蒙象二期一分部  黄宁/文  潘攀/图)
    J9集团-国际站最新官网

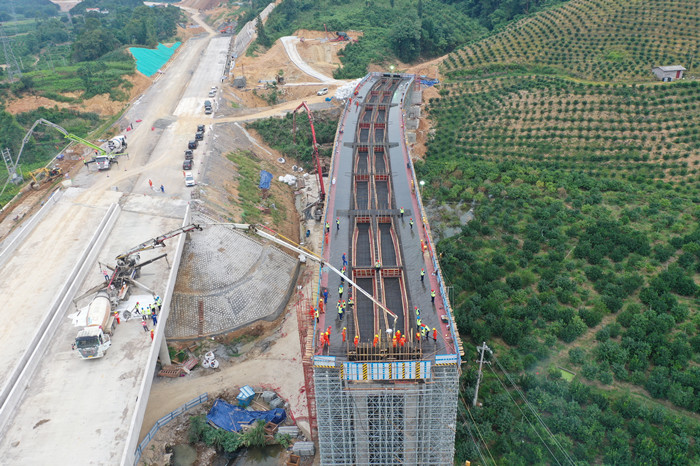

    图为长兴公司蒙象二期一分部新圩北互通H匝道桥现浇施工现场
